实验室工程项目湿度不达标,施工方如何挽回80万元损失?
已被浏览45次
更新日期:2024-07-19
来源:
甲方要求实验室湿度小于10%,
但实验室工程未达到验收标准,
经多次整改,仍未达到合格标准,
甲方要求支付各项损失近80万元,
施工方该如何挽回损失?

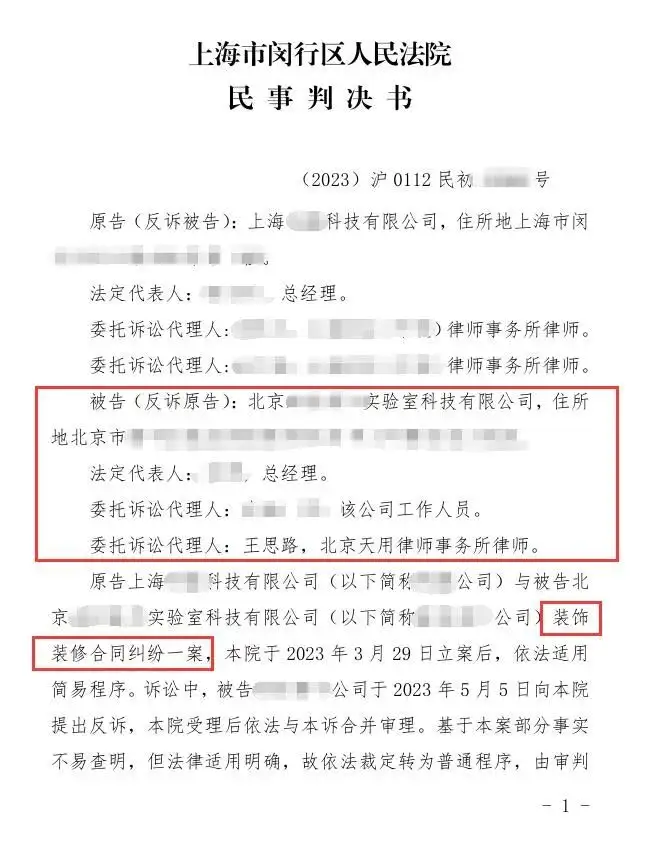

2022年8月某日,上海科技公司与北京实验室公司(两公司名称均为化名)达成合作关系,签订了《上海某地6号楼(实验室)装修项目工程施工合同书》,约定由北京实验室公司作为施工单位,对上述实验室项目进行工程施工。
事件发展时间轴
2022年11月30日:
工程进行验收,但湿度不合格;要求实验室的湿度小于10%,未达到验收标准。
2023年3月29日:
上海科技公司起诉,要求北京实验室公司赔偿50万元返修费用和43万元的工期延误损失,并且针对湿度问题提出司法鉴定,后北京实验室公司提出整改方案。
2023年9月26日:
上海科技公司针对整改方案又一次申请鉴定,鉴定结论是整改方案仍不能达到验收标准,并且鉴定公司提出优化方案。此时,上海科技公司对北京实验室公司丧失了信任,于是提出优化方案造价鉴定。
2023年底:
上海科技公司再次起诉了北京实验室公司,称北京实验室公司施工质量不合格,要求其承担工程整改费用、工期延误违约金、鉴定费等合计近80万元。
2024年1月:
北京实验室公司的负责人李总,在面对三次鉴定结果都对自己非常不利的局面下,内心非常焦虑,在不知道如何解决纠纷的情况下委托了北京天用律所。
经过天用律所专案组分析详细情况,收集了工程项目以及鉴定相关的证据资料。从同类案件的经验可知,想要推翻鉴定结果难度非常大,要想有所突破,需要从其他方面直击要害。
同时在与北京实验室公司负责人李总沟通时,发现对方工程款尚未支付完毕。针对这些情况,天用律师给出了应诉的策略:
1、突破点一:鉴定程序违法
第一,实际上双方并没有组织任何正式验收,一方面,上海科技公司已经在实际使用项目工程;另一方面,在口头或者书面提出各种主观非合同约定的条件要求,而不是在事实上检测实验室不合格。
第二,北京实验室公司根据《项目验收纪要》对工程进行了整改,后进行现场调试、自检,并提供了自检合格报告,但上海科技公司以各种理由拒绝联系第三方检测机构。
2、突破点二:工程款尚未支付完毕
2022年10月26日,上海科技公司正式发出《竣工验收通知单》,但迟迟没有支付工程尾款,为此,天用律师在庭审中提出反诉。
在庭审中,天用律师对于以上两个突破点,从证据方面与事实角度进行了详细论述,得到了法官的认可与支持。

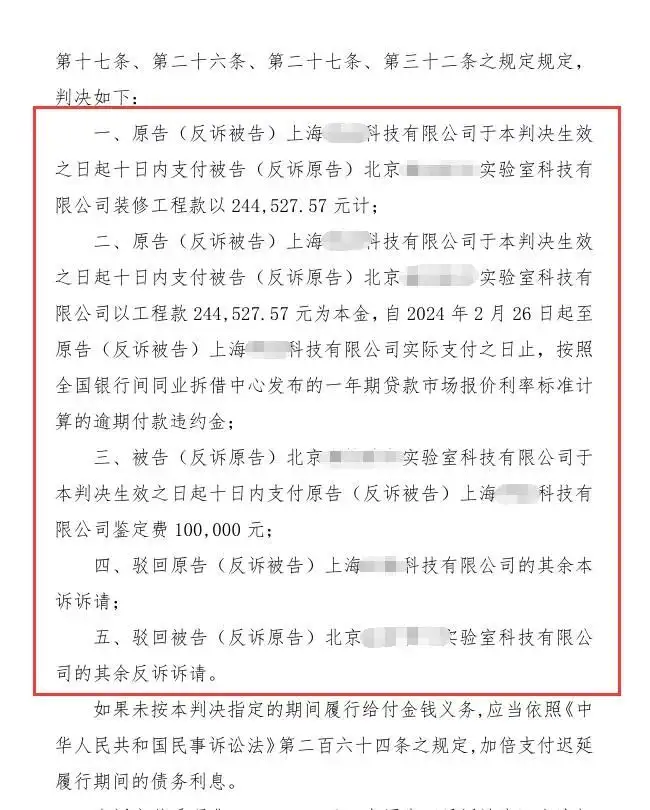

法院判决北京实验室公司支付上海科技公司鉴定费用10万元;上海科技公司支付北京实验室公司剩余工程款合计24.5万余元和逾期利息。
天用律师不仅具有专业的法律知识,还能透过案件现象看到问题的本质,快速找到案件突破点,提出高效的解决方案。
见解独特、策略高明的应诉方案不仅避免了对方要求支付的80万元损失,而且还帮助当事人要回了24.5万余元的工程款。案件的胜诉也为当事人一雪前耻,得到当事人的赞誉与口碑!
